Standardno kupatilo od 4 do 6 kvadrata renovira se za 10 do 15 radnih dana, ali se ti dani lako udvostruče kada se odluke donose obrnutim redosledom. Suština nije u tome koju boju izaberete prvu. Suština je u tome koje odluke ne smete da ostavite za kasnije, jer svaka kasna izmena instalacija košta višestruko više nego ista odluka doneta na vreme.
U nastavku idemo tačno tim redom: šta se odlučuje prvo, šta se nabavlja kada i zašto baš tako.
Ključne tačke
- Redosled odluka je važniji od izbora boje pločica, jer naknadne izmene instalacija koštaju najviše.
- Prvo se određuju raspored elemenata i instalacije, pa tek onda sanitarije i keramika.
- Pločice se biraju pri kraju planiranja, ali se naručuju unapred da ne bi zaustavile radove.
- Hidroizolacija i kvalitetne slavine su mesta gde se uloženi novac vraća kroz godine.
- Ugradni vodokotlić i konzolne sanitarije traže pripremu zida pre nego što ide keramika.
- Realan budžet uvek ima rezervu od 10 do 15 odsto za nepredviđene troškove.
Šta prvo izabrati pre kupovine

Pre nego što odete u salon, kupatilo treba da postoji na papiru. Ne mislimo na precizan crtež, nego na jasne odgovore na nekoliko pitanja od kojih zavisi sve ostalo. Ako te odgovore preskočite, majstor će raditi po pretpostavci, a vi ćete plaćati svaku korekciju.
Pitanja na koja odgovorite pre prve lopate
- Gde tačno ide lavabo i ima li dovoljno prostora da se ormarić ispod njega normalno otvori.
- Da li ide tuš kabina ili kada i koje su tačne dimenzije prostora za nju.
- Da li želite ugradni ili nadzidni vodokotlić, jer od toga zavisi priprema zida.
- Gde stoji veš mašina i postoji li priključak za vodu i odvod baš na tom mestu.
- Koliko vam utičnica treba i na kojim mestima, od fena do punjača.
- Da li su cevi starije od 15 godina i da li ih je pametno zameniti dok je sve otvoreno.
Raspored i instalacije idu pre svega
Kada znate gde šta stoji, na red dolaze instalacije. Ovo je trenutak da se odluči i tip vodokotlića, jer se sve dalje vezuje za tu odluku. Ako planirate konzolnu šolju, dobro rešenje su setovi ugradnih vodokotlića, pošto se nosivi ram ugrađuje u zid pre nego što majstor uopšte počne da oblaže pločice. Ugradni vodokotlić daje ravan zid bez izbočina i lakše čišćenje oko šolje, ali zahteva da odluka padne na samom početku.
Nadzidni je jeftiniji i jednostavniji, pa je dobar izbor kada se zid ne dira mnogo. Bilo koja varijanta da vam odgovara, bira se sada, a ne kasnije.
Šta nabaviti prvo i kojim redom
| Šta birate ili nabavljate | Zašto baš u toj fazi |
| Raspored, tip vodokotlića, pozicije priključaka | Sve ostalo se vezuje za ove odluke i kasna izmena ruši već urađeno |
| Ugradni ram i vodokotlić, cevi, hidroizolacija | Ugrađuju se u zid i pod pre keramike, pa moraju da stignu na vreme |
| Tuš kabina ili kada, tačne dimenzije | Određuju mesto odvoda i nagib poda u prostoru za tuširanje |
| Pločice, lepak, fug masa | Naručuju se rano, a postavljaju tek kada je podloga suva |
| Lavabo, slavine, šolja, ormarić | Montiraju se na gotovu i suvu keramiku |
| Ogledalo, police, galanterija | Završni sloj koji se lako menja i bez radova |
Najvažnija poruka iz ove tabele je da se sve naručuje unapred prilikom renoviranja kupatila, čak i ono što ide poslednje. Kabine, kade i pločice koje nisu na stanju umeju da stignu za dve do tri nedelje, a to je čekanje koje zaustavi ceo posao.

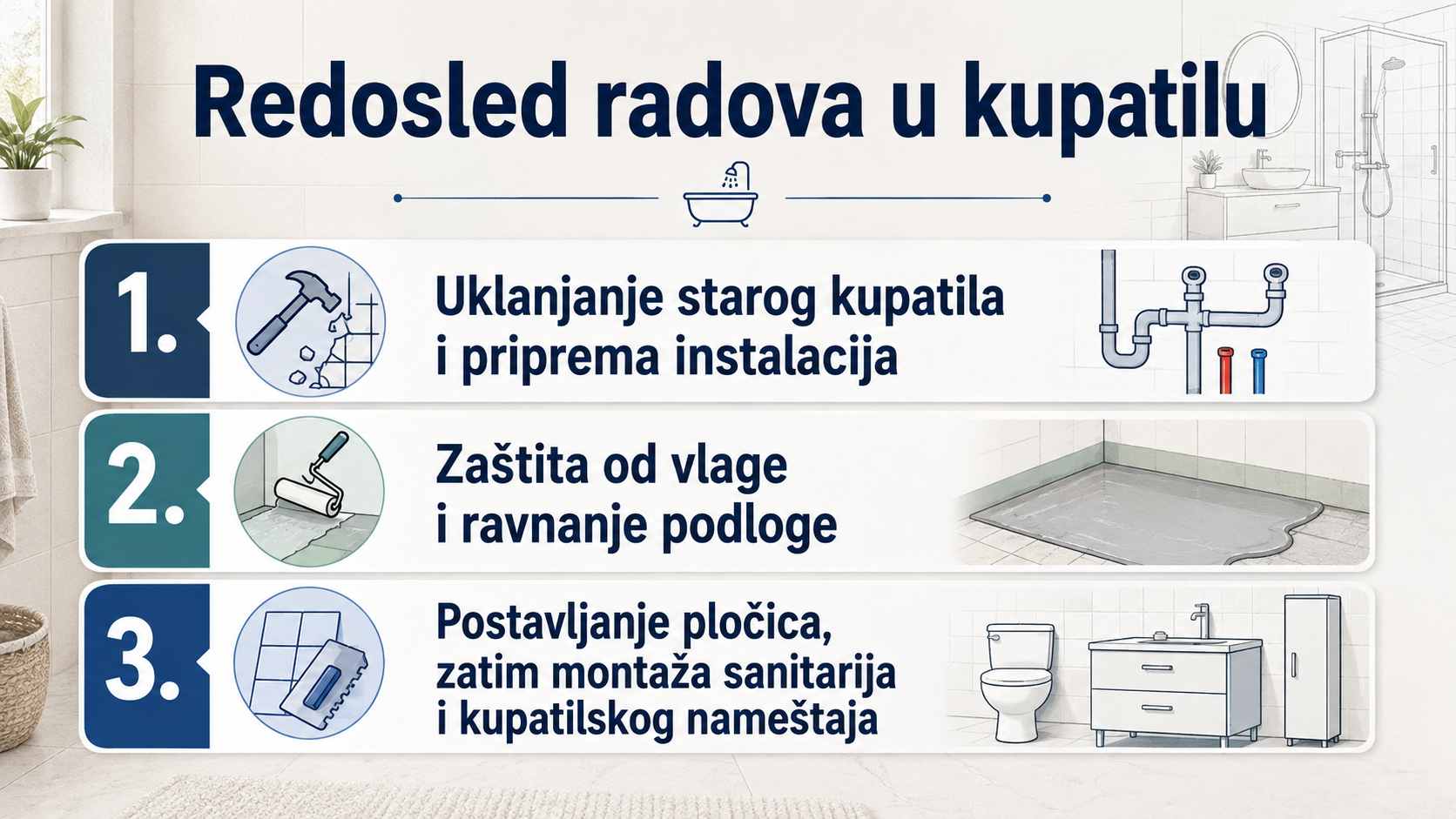

Kako teku radovi na terenu

Kada je nabavka isplanirana, radovi imaju logičan tok koji se ne preskače. Svaka faza ima svoje vreme sušenja i svoj smisao, i baš to redom čuva kvalitet. Evo kako izgleda put od praznog prostora do gotovog kupatila.
Rušenje i instalacije
Prvo se skidaju stare pločice i sanitarije i iznosi šut. Tek kada je prostor go, majstor realno vidi stanje zidova i cevi i može da da pravu ponudu. Odmah zatim se postavljaju nove vodovodne i kanalizacione cevi i pripremaju elektro vodovi za rasvetu, utičnice i ventilator. Sve izmene rasporeda se rešavaju sada, dok je zid otvoren.
Hidroizolacija i priprema podloge
Ovo je korak na kome se ne štedi i ne improvizuje. Hidroizolacija se nanosi u dva sloja, sa armirajućom trakom na spoju poda i zida, a svaki sloj se suši najmanje 24 sata. Posle toga se zidovi malterišu i izravnavaju, a pod po potrebi dobija novi estrih. U zoni tuša pod mora da ima blagi nagib od oko dva odsto da bi voda pravilno oticala. Loša hidroizolacija se ne vidi odmah, ali se vidi kod komšija ispod za godinu ili dve.
Pločice, pa sanitarije i nameštaj
Tek kada je podloga suva, kreće keramika. Prvo se oblažu zidovi, od poda naviše, pa onda pod. Lepak se suši najmanje 24 sata pre fugovanja, a spojevi zid prema podu zaptivaju se silikonom. Na kraju, na gotovu keramiku, dolaze šolja, lavabo, slavine i ormarić. Ogledalo, police i sitna oprema su poslednji potez.
Gde se ulaganje isplati, a gde možete da uštedite

Postoje mesta gde kvalitet direktno produžava vek kupatila i mesta gde skuplja varijanta nema dugoročni smisao. Vredi znati razliku pre nego što rasporedite budžet.
Tu se ulaganje vraća:
- Hidroizolacija, jer materijal košta malo, a sanacija curenja kroz zid košta višestruko.
- Slavine sa keramičkim ventilom, koje traju preko 20 godina i ne kapaju.
- Aspirator sa tajmerom, jer bez dobre ventilacije vlaga uništava fuge i nameštaj.
- Prostor za odlaganje, pošto se naknadno teško dodaje bez ponovnih radova.
Tu mirno možete da štedite:
- Galanterija poput četki, dozatora i držača, koja se menja kad se pohaba.
- Ukrasni detalji i police, koji se dodaju i menjaju kad god poželite.
- Ogledalo bez rasvete, ako ste zadovoljni svetlom sa plafona.
Česta pitanja
Za kraj
Renoviranje kupatila deluje kao niz velikih troškova, a u stvari je niz pravovremenih odluka. Kada raspored i instalacije rešite na početku, sve posle toga ide lakše i jeftinije, jer birate unutar prostora koji već radi kako treba. Napravite spisak, izmerite prostor, odlučite o tipu vodokotlića i kabine, pa tek onda uživajte u izboru boja i materijala.
